国土強靱化推進会議

第19回(令和8年6月11日)

一次資料(出典) — cas.go.jp

配布資料(16本)

令和7年度国土強靱化関係の補正予算の概要
2026年6月

令和7年度国土強靱化関係の補正予算の概要

総事業費4兆0853億円、国費2兆5095億円

内閣内閣官房
令和8年度国土強靱化関係予算の概要
2026年6月

令和8年度国土強靱化関係予算の概要

令和8年度総額5兆3,510億円

内閣内閣官房
分割版(1/9)
2026年6月

分割版(1/9)

令和8年度から12年度までの5か年加速化対策

内閣内閣官房
分割版(2/9)
2026年6月

分割版(2/9)

重要路線約1万路線の耐震診断実施率

内閣内閣官房
分割版(3/9)
2026年6月

分割版(3/9)

国道橋梁の耐震化率を令和10年度までに100%

内閣内閣官房

分割版(4/9)
2026年6月

分割版(4/9)

重要施設等耐震化率100%(令和9年度)

内閣内閣官房
分割版(5/9)
2026年6月

分割版(5/9)

重要施設点検率を令和6年度末に100%

内閣内閣官房
分割版(6/9)
2026年6月

分割版(6/9)

令和8年度が最終年度となる国土強靱化年次計画の進捗を報告

内閣内閣官房
分割版(7/9)
2026年6月

分割版(7/9)

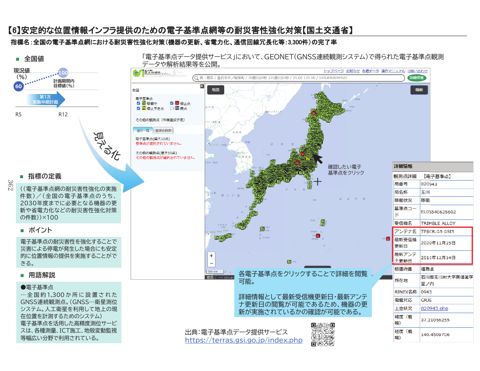

重要拠点の耐震化率362箇所分の進捗

内閣内閣官房
分割版(8/9)
2026年6月

分割版(8/9)

河川堤防等の事業実施率をR5-R12で示す

内閣内閣官房

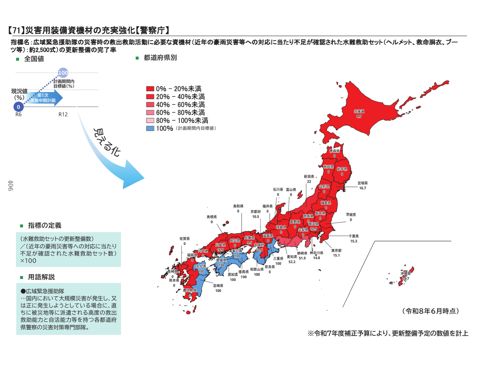

分割版(9/9)
2026年6月

分割版(9/9)

R6-R12の避難行動要支援者名簿作成率

内閣内閣官房
国土強靱化年次計画2026(素案)の概要
2026年6月

国土強靱化年次計画2026(素案)の概要

R8~12年度の実施中期計画は約20兆円強

内閣内閣官房
国土強靱化年次計画2026(素案)の説明資料
2026年6月

国土強靱化年次計画2026(素案)の説明資料

5か年対策の約61%が達成済み等、27%が達成困難

内閣内閣官房
国土強靱化年次計画2026策定に向けたスケジュール(案)
2026年6月

国土強靱化年次計画2026策定に向けたスケジュール(案)

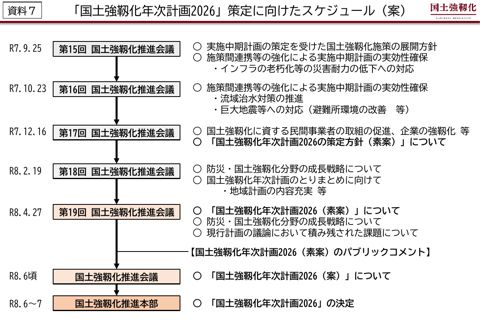

R7.9~R8.4に第15~19回会議で素案策定

内閣内閣官房
現行の基本計画や実施中期計画の議論で積み残された課題
2026年6月

現行の基本計画や実施中期計画の議論で積み残された課題

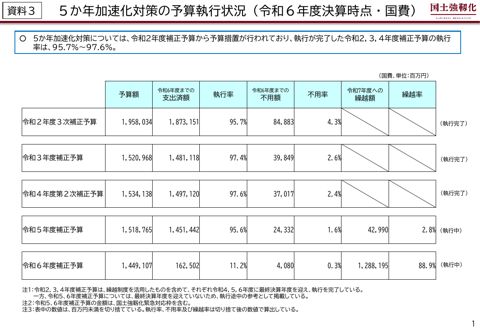

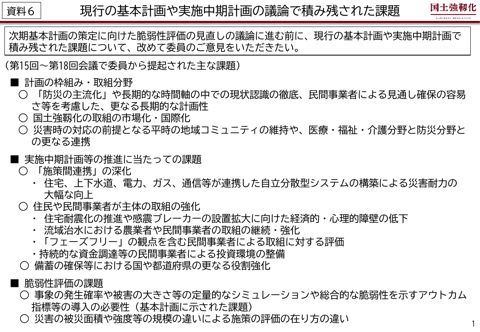

感震ブレーカー設置世帯は25.8%(川崎市調査)

内閣内閣官房
議事概要
2026年6月

議事概要

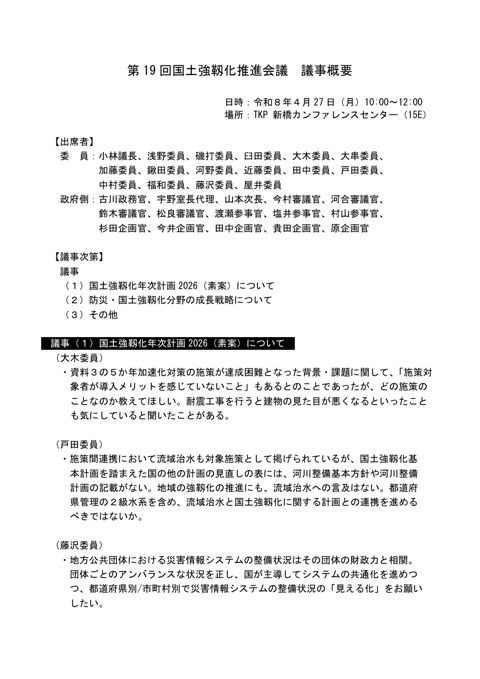

年次計画2026素案への意見交換

内閣内閣官房
