ミスマル社はAIを活用した部品調達サービスで納品期間を短縮し、Arent社は熟練ノウハウの形式知化でグローバル展開を加速。
タグ: DX, 標準化, デジタル化, 水平分業, AI, エンジニアリング, 製造業

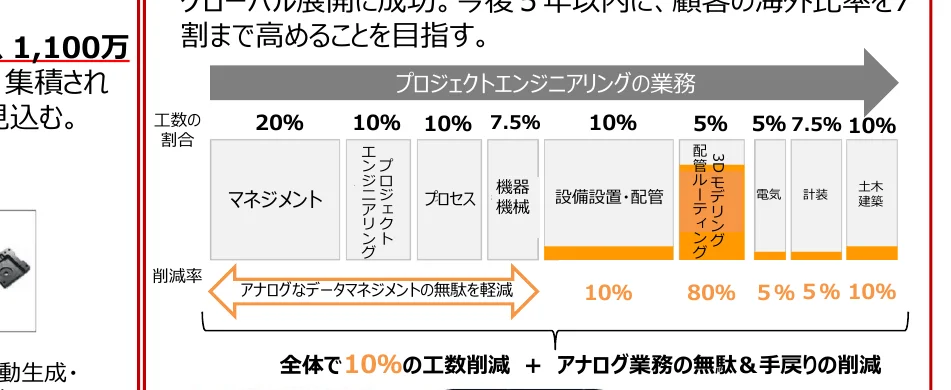

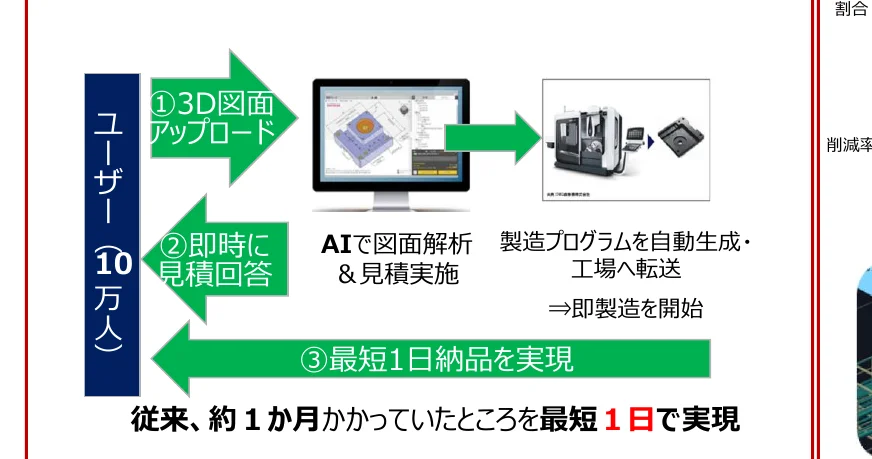

我が国におけるデジタル化・標準化による水平分業の進展 事例 オンライン部品調達サービス「meviy」の展開 【(株)ミスマルグループ本社】 生産設備用部品の調達は、紙図面作成・FAXでの送受信といった、アナログ手法から脱却できずにいた。 機械部品のメーカー兼商社であるミスマル社は、AIによる瞬時の3D図面読取・見積・納期算出機能と、図面から自動で切削プログラムを作成・工作機械への転送機能を兼ね備えた調達サービスプラットフォーム「meviy」を展開。 これによって、従来は納品まで約1月を要したところを、最短1日に短縮することが可能になった。 2023年2月時点で、10万人のユーザー登録があり、1,100万枚の図面がやり取りされ、製造業全体のDXに貢献。集積された膨大なデータを活用して、グローバル展開の加速も見込む。 ①3D図面アップロード ②即時に見積回答 ③最短1日納品を実現 従来、約1か月かかっていたところを最短1日で実現 (出所) (株)ミスマルグループ本社 事例 形式知化と外販で進めるグローバル展開 【(株)Arent】 建設業界におけるプラント設計において、CAD設計作業は、大部分が熟練者による手作業に依存していた。 Arent社は、大手建設会社と共同で、プラント設計の熟練ノウハウをアルゴリズム化することに成功。従来は配管1本の設計に4時間を要したが、1分間で1,000本の設計が可能となった。 2021年4月より、熟練ノウハウを形式知化したアプリケーションの外販を開始。国内外のエンジニアリング業界で活用されており、グローバル展開に成功。今後5年以内に、顧客の海外比率を7割まで高めることを目指す。 プロジェクトエンジニアリングの業務 工数の 割合 20% 10% 10% 7.5% 10% 5% 5% 7.5% 10% マネジメント エンジニアリング プロセス 機器 機械 設備設置・配管 配管・モデリング 電気 計装 土木 建築 削減率 アナログなデータマネジメントの無駄を軽減 10% 80% 5% 5% 10% 全体で10%の工数削減 + アナログ業務の無駄&手戻りの削減 バーチャル空間で自動的 に配管が可能 AIで図面解析 &見積実施 製造プログラムを自動生成・ 工場へ転送 ⇒即製造を開始 10
